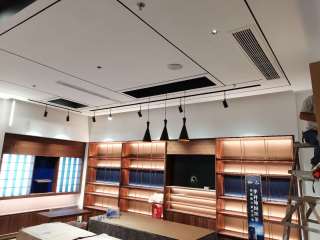

邓世铨 现场监理 2020年09月30日 10:53

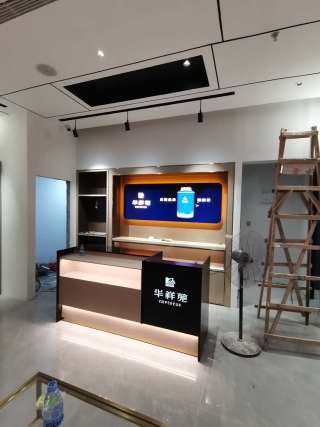

45天工期。施工项目包含二层倒板,改消防,贴砖,防水,水电,吊顶,涂料,定制展示柜;感谢各施工班组的配合,业主的信任。终于赶在国庆节完工。祝黄总,生意兴隆。
邓世铨 现场监理 2020年09月28日 10:47

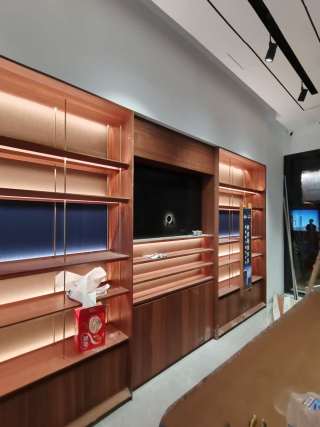

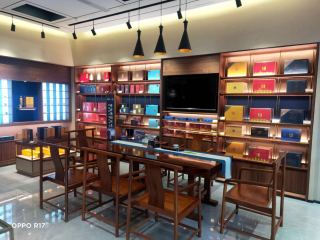

软装及品牌形象,布场摆放。加班加点,搞。。
邓世铨 现场监理 2020年09月27日 10:44

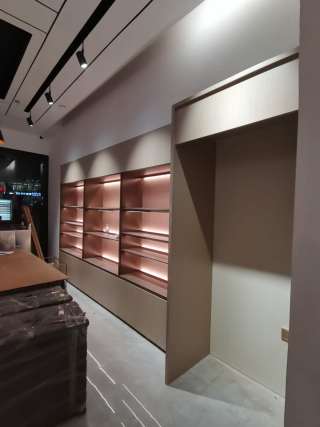

这两天安装展示柜,进家具,做广告牌,效果初现。
邓世铨 现场监理 2020年09月24日 10:42

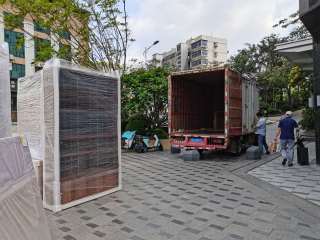

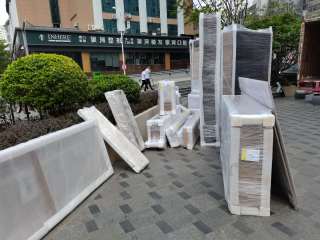

家具,展示柜。今天也到了,安排人员过来安装。
邓世铨 现场监理 2020年09月22日 10:40
围挡施工拆除
邓世铨 现场监理 2020年09月20日 10:37

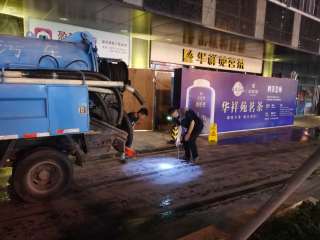

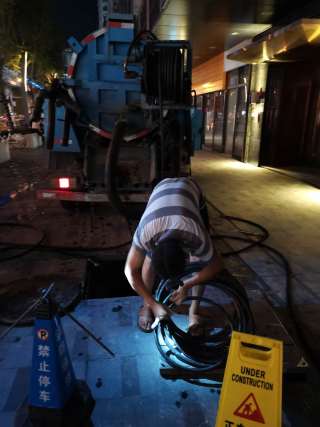

突发情况! 原来开发商留下来的,下水管堵塞啦。导致卫生间排水不畅。为不耽误店铺,正常开张。施工队连夜协调,市政人员过来处理。
邓世铨 现场监理 2020年09月17日 10:34

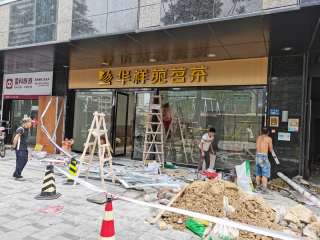

招牌安装完工。基础装修部分(拆除、水电、泥水、木作、涂料)都已完工。招牌安装完,围挡施工可以拆除了。
邓世铨 现场监理 2020年09月15日 10:31

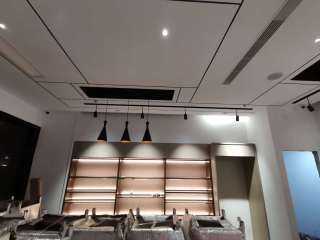

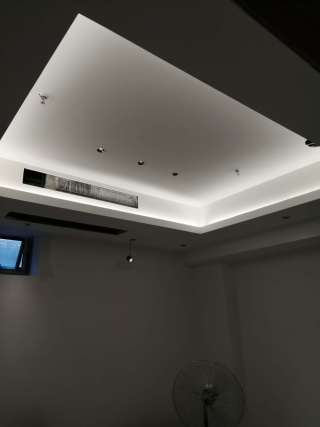

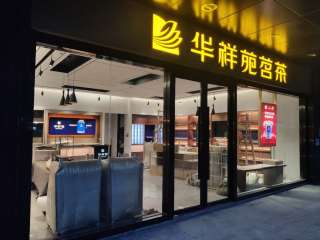

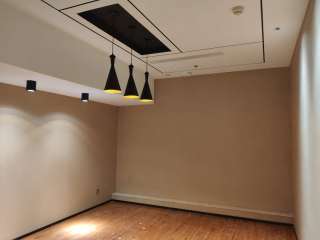

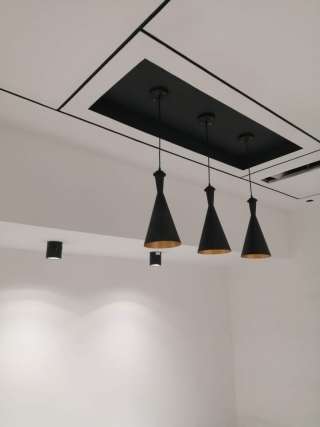

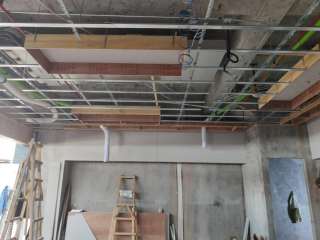

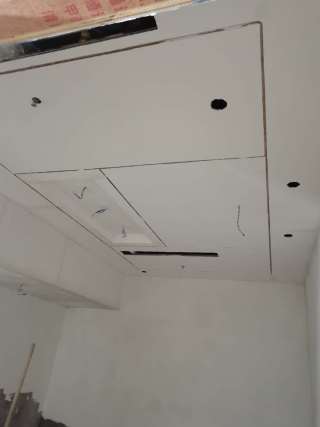

灯具安装中
邓世铨 现场监理 2020年09月30日 14:14
涂料施工工艺要求:
包含人工,材料;工艺要求:阴阳角顺直,漆面表面平整,钉眼做防锈处理,接缝防裂处理, 底面漆采用滚涂工艺,白色涂料
邓世铨 现场监理 2020年09月30日 14:09

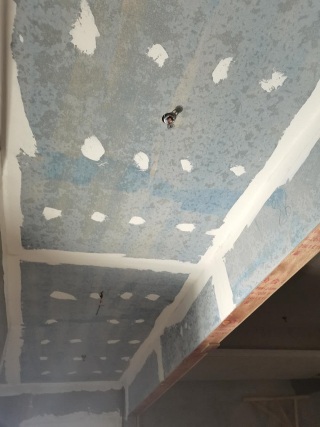

涂料进场前准备。钉眼做防锈处理,接缝防裂处理。
邓世铨 现场监理 2020年09月30日 14:04

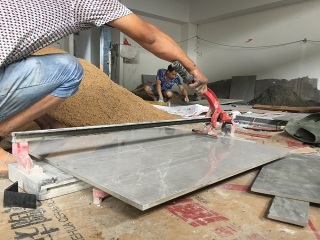

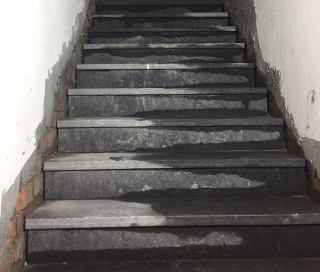

楼梯踏步,石材铺贴。
邓世铨 现场监理 2020年09月30日 13:59

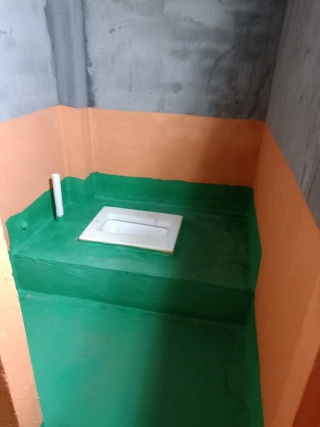

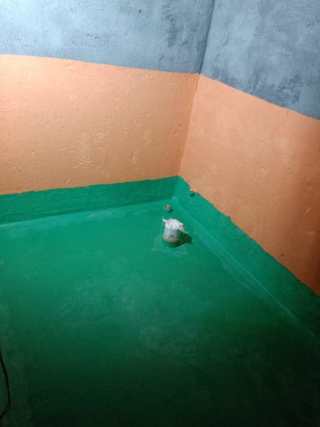

一楼卫生间刷防水涂料,正在做闭水实验。
施工要点:涉及防水区域的墙地面90度直角处做防水前需用1:3水泥砂浆做成锅底形状,1.5*1.5cm弧形工艺。
施工目的:杜绝墙角处渗水、漏水、开裂现象。
邓世铨 现场监理 2020年09月30日 12:51

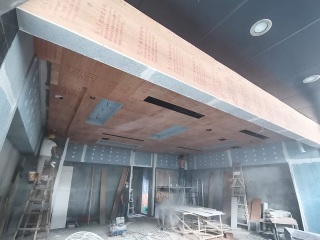

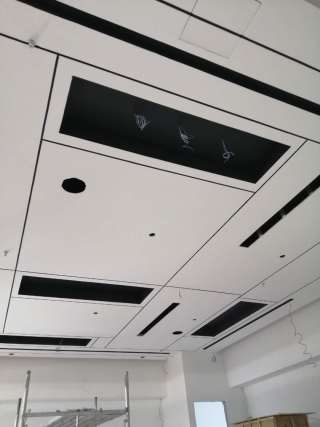

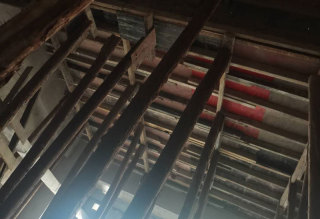

木作吊顶,因为是店面施工。客户只给我们45天工期,很多工序其实并行施工的。
邓世铨 现场监理 2020年09月30日 12:12

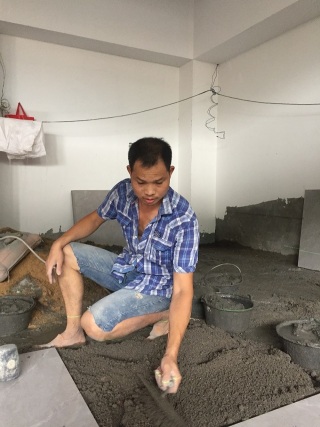

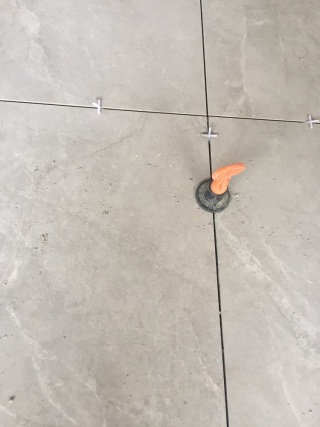

贴地砖施工:
地砖创新铺贴卡条、平整、压缩工艺;
施工目的:解决砖与砖的横竖缝统一,大小均匀一致,砖表面平整、不空鼓。
邓世铨 现场监理 2020年09月30日 12:06

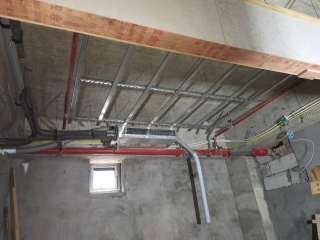

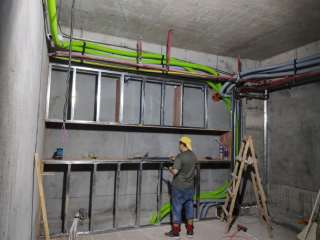

强弱电、空调管铺设现场。
邓世铨 现场监理 2020年08月16日 16:48

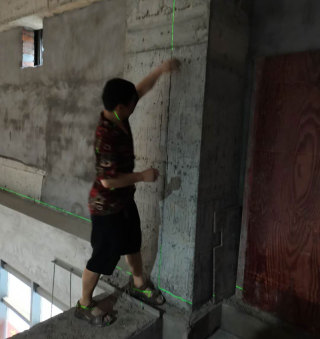

砌墙放样,开始砌墙。新旧墙体丁字交接处开槽,布置拉结筋。
施工要点:新砌墙体与原建筑墙体丁字交接时需铲除原建筑墙体粉刷层20公分以上,且每间
隔60~80公分布置拉结筋,植入墙体10公分左右。
施工目的:增强、加固新旧墙体的结构受力,使墙体更稳定牢固。
邓世铨 现场监理 2020年08月12日 16:40

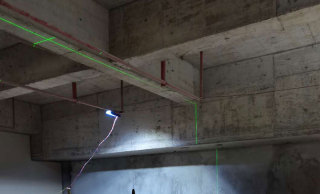

原有消防管的走向,会影响整个空间布局。需要重新改造。改消防需注意,改动消防一定要找有专业消防资质的公司施工。不然后期消防验收通过不了,就惨了。
邓世铨 现场监理 2020年08月10日 16:34

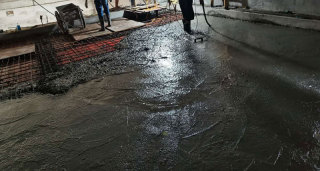

现浇混泥土,为保证混泥土充分吸水,需定期浇水养护,直到彻底干透,以防防止开裂。
邓世铨 现场监理 2020年08月09日 16:28

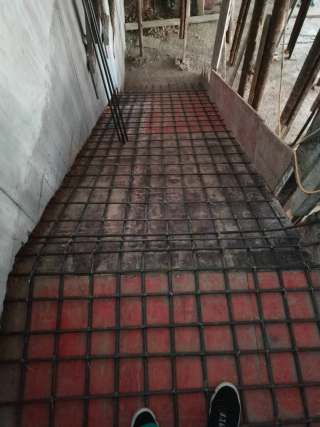

现浇混凝土
邓世铨 现场监理 2020年08月07日 16:18
底筋和面筋的钢筋12号,10x10公分网。足够牢固
邓世铨 现场监理 2020年08月05日 16:16

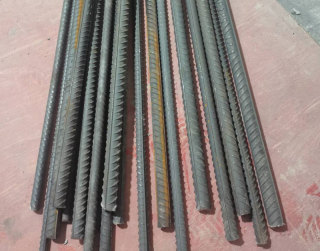

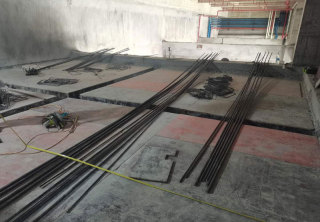

钢筋到场
邓世铨 现场监理 2020年08月03日 16:01

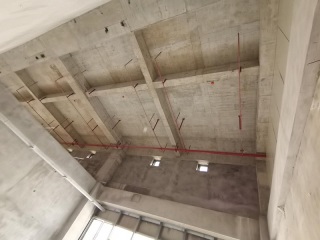

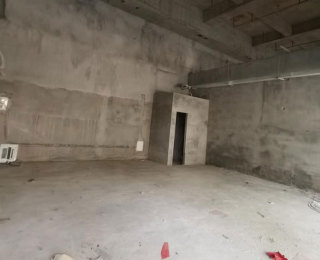

店面层高还可以,按设计方案。我们需要倒板,把一层变两层。
邓世铨 现场监理 2020年08月02日 11:26
主要施工项目包括:1,消防改造;2,二楼挑空层倒板;3,墙地砖铺贴;4,顶面吊顶造形等等

第一步围挡保护措施,先到位。文明城市,文明施工。
邓世铨 现场监理 2020年08月01日 12:23
店面装修工期一般比较短,各个工种必须交替施工。这套工期安排为45天必须交付。
全包施工(含人工,辅料,辅材)
感谢黄总信任,开工。
